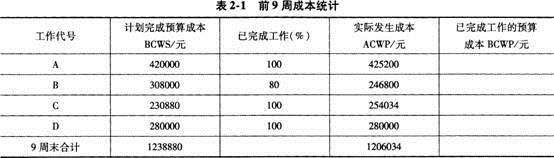

某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表2—1。? 问题? 1.计算前9周每项工作的BCWP。? 2.计算9周末...

作者: rantiku 人气: - 评论: 0
问题 某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表2—1。? 问题? 1.计算前9周每项工作的BCWP。? 2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。? 3.计算9周末的费用绩效指数CP1与进度绩效指数SP1,并对其结果含义加以说明。
选项
答案
解析 1.计算A、B、C、D各项工作的BCWP:? 工作A的BCWP=420000元*100%=420000元。? 工作B的BCWP=308000元*80%=246400元。? 工作C的BCWP=230880元*100%=230880元。? 工作D的BCWP=280000元*100%=280000元。? 第9周末合计BCWP=420000元+246400元+230880元+280000元=1177280元。? 2.第9周末费用偏差:CV=BCWP-ACWP=1177280元-1206034元=-28754元<0,? 表示项目实际费用超过预算费用,说明实际费用超支。? 第9周末进度偏差:SV=BCWP-BCWS=1177280元-1238880元=-61600元<0,表示项目实际进度落后于计划进度,说明实际进度延误。? 3.第9周末费用绩效指数CP1:CPI=BCWP/ACWP=1177280元/1206034元=0.976<1,表示项目实际费用超过预算费用,说明已完工作预算费用是实际发生费用的97.6%。? 第9周末进度绩效指数SP1:SPI=BCWP/BCWS=1177280 Yr_/1238880元=0.950<1,表示项目实际进度比计划进度拖后,说明已完工作预算费用是计划工作费用的95%。
