背景材料: 某办公楼工程,建筑面积18500M2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心, 场地狭小,开挖土方需外运至指定地点。 ...

作者: rantiku 人气: - 评论: 0

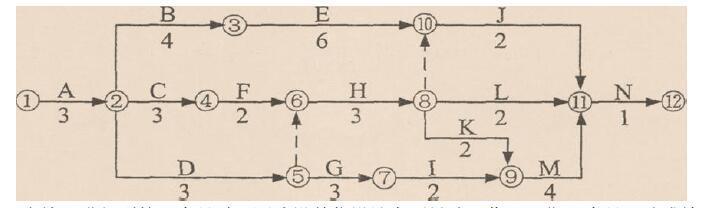

问题 背景材料: 某办公楼工程,建筑面积18500M2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心, 场地狭小,开挖土方需外运至指定地点。 建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合 同和监理委托合同。施工总承包单位进场后按合同要求提交了施工总进度计划,如图所示(时间单 位:月),并经过监理工程师审查和确认。 当施工进行到第5 个月时,因建设单位设计变更导致工作B 延期2 个月,造成施工总承包单位 施工机械停工损失费13000 元和施工机械操作人员窝工费2000 元。施工总承包单位提出一项工期索 赔和两项费用索赔。 问题 1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线 路(以节点编号表示)。 2.施工总承包单位的三项索赔是否成立?并分别说明理由。
选项
答案
解析 1.(1)根据网络图采用标号法得总工期为18 个月。 (2)关键线路: ①→②→④→⑥→⑧→⑨→11→12。 2.(1)工期索赔不成立;虽然设计变更导致,由建设单位承担责任,但B 工作不是关键工作, 其总时差为2 个月,延期2 个月在其总时差范围内,不影响总工期,所以不索赔工期。 (2)施工总承包单位施工机械停工损失费13000 元索赔成立;因为这是设计变更导致,属于建 设单位责任; (3)施工机械操作人员窝工费2000 元索赔不成立;因为施工机械停工损失费13000 元已经包 含施工机械操作人员窝工费2000 元,不能重复计算。
