问题 背景材料: 某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪结构。建 设单位分别与施工单位、监理单位按照《建筑工程施工合同(示范文本)》(GF-2013-0201)、《建 设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同合同履行过程中,发 生了下列事件: 事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。 监理工程师认为该部分内容不全,要求补充完善。 事件二:某单位工程的施工进度计划网络图如图1 所示。因工艺设计采用某专利技术,工作F 需要工作B 和工作C 完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调 整。 事件三:施工过程中发生索赔事件如下: 1.由于项目功能调整变更设计,导致工作C 中途出现停歇,持续时间比原计划超出2 个月,造 成施工人员窝工损失13.6 万元/月*2 月=27.2 万元; 2.当地发生百年一遇大暴雨引发泥石流,导致工作E 停工、清理恢复施工共闲时3 个月,造成 施工设备损失费用8.2 万元、清理和修复工程费用24.5 万元。 针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2 个月、3 个月的工 期索赔,27.2 万元、32.7 万元的费用索赔(所有事项均与实际相符)。 【问题】 1.事件一中,施工单位对施工总进度计划还需补充哪些内容? 2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示), 并计算其总工期(单位:月)。 3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。

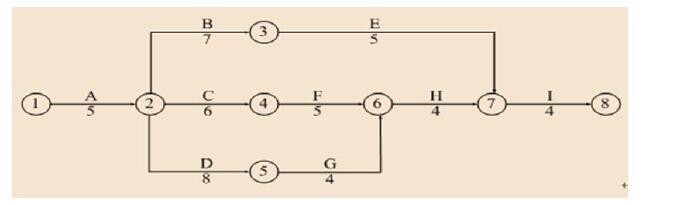

选项
答案
解析 1.施工总进度计划的内容包括:编制说明,施工总进度计划表(图),分期(分批)实施工程 的开、竣工日期及工期一览表,资源需要量及供应平衡表等。(注:只需写出题目上缺少的即可)。 2.(注:只需要将3-4 之间增加一个虚工作即可) 网络图中关键线路有两条,分别是A→B→H→I 和A→D→G→H→I。 总工期为T=5+7+5+4+4=25 或T=5+8+4+4+4=25 个月。 3.(1)工期索赔:索赔不成立。因为C 为非关键工作,总时差为1 个月,设计变更后导致工期 延误2 个月,对总工期影响只有1 个月,所以,C 工作的工期索赔为1 个月。 费用索赔:索赔成立。C 工作索赔费用27.2 万合理。因为设计变更是非承包商原因导致的承包 商自身经济损失,承包商有权对建设单位提出费用索赔。 (2)工期索赔:索赔不成立。E 工作索赔3 个月的工期不合理。因为E 为非关键工作,总时差 为4 个月,不可抗力导致了工期延误3 个月,延误时长未超过总时差,所以工期索赔不成立。 费用索赔:索赔不成立。E 工作索赔32.7 万费用不合理。在32.7 万中,有8.2 万是不可抗力导 致施工设备损失的费用。在不可抗力后,施工单位人员和机械是损失,不能向建设单位索赔,需要 施工单位自己承担。而24.5 万的清理和修复费用是可以索赔的,因为在不可抗力后的清理和维修费 用,应该由建设单位承担的。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0326秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
