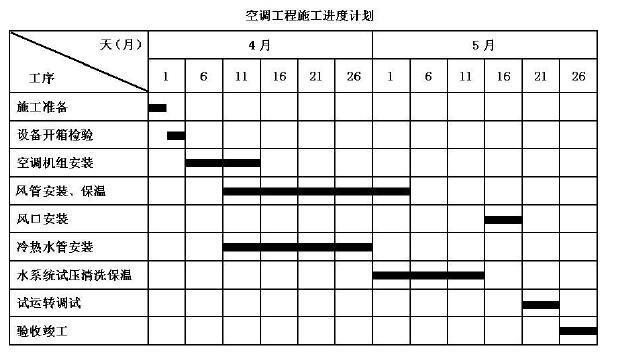

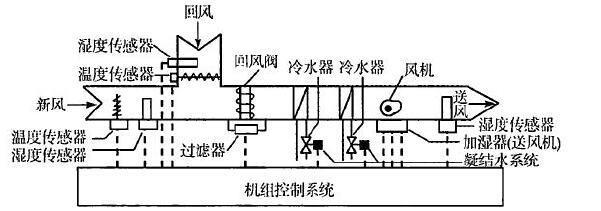

A 安装公司承包某大楼暖通空调监控系统的施工,主要监控设备有:现场控制器、电动调节阀、风阀驱动器、 温度传感器(铂电阻型)等。大楼的空调工程由B 安装...

作者: rantiku 人气: - 评论: 0
问题 A 安装公司承包某大楼暖通空调监控系统的施工,主要监控设备有:现场控制器、电动调节阀、风阀驱动器、 温度传感器(铂电阻型)等。大楼的空调工程由B 安装公司施工。合同约定:全部监控设备由A 公司采购,电动 调节阀、风阀驱动器由B 公司安装,A 公司检查接线,最后由二家公司实施对空调系统的联动试运行调试。 A 公司项目部进场后,依据B 公司提供的空调工程施工方案、空调工程施工进度计划(见下表),设计单位 提供的空调机组监控方案(见下图),编制了监控系统施工方案,A 公司项目部在制定监控设备采购计划中, 采 取集中采购、分批到货,使设备采购进度与施工进度合理搭接,在监控系统的施工过程中,A 公司及时与B 公司 协调,使监控系统施工进度符合空调工程的施工进度,监控系统和空调工程安装完成后,AB 公司进行了空调系统 的联动试运行调试,空调工程和监控系统按合同要求竣工。 空调机组监控方案 【问题】 1.A 公司项目部在编制监控设备采购计划时应考虑哪些市场状况? 2.A 公司项目部在实施监控系统施工进度计划过程中会受到哪些因素制约? 3.
选项 A 公司采购的电动调节阀最迟的到货时间是哪天?安装前应检验哪几项内容? 4.暖通空调监控系统的功能检测中,空调、新风机组主要检测哪几个参数?
答案
解析 1.(1)分析市场现状,注意供货商的供货能力和生产周期,确定采购批量或供货的最佳时机。 (2)考虑材料运距及运输方法和时间,使材料供给与施工进度安排有恰当的时间提前量,以减少仓储保管费用。 参见教材2H320042。 【解析】这是简答题,但问法和教材中知识点标题不太一样。根据问题中的“编制采购计划”、“市场状况”等关 键词联想教材知识点。 2.制约因素: (1)除施工单位外,工程建设有关的单位的工作进度。 (2)设计变更或者是业主提出了新的要求。 (3)施工过程中的材料、设备等,不能按期运抵施工现场,或是运抵施工现场后发现其质量不符合要求。 (4)在施工过程中遇到气候、水文、地质等自然环境方面的不利因素。 (5)施工单位自身管理、技术水平以及项目部在现场的组织、协调与控制能力的影响。参见教材2H320063。 3.最迟到货时间4 月10 日。理由:电动调节阀安装在冷热水管上,最迟应在冷热水管安装的前一天到货。 安装前应检查:电动阀门驱动器的行程、压力和最大关紧力必须满足设计要求。在安装前宜进行模拟动作和压力 试验。参见教材2H314042。 4.主要检测参数:空调系统的新风量及送风量大小;送风温度(回风温度);送风相对湿度(回风相对湿度);压差 开关报警信号;故障报警及安全连锁控制。参见教材2H314042。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0315秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
