【背景资料】某安装公司在南方沿海承担了一化工装置的安装工作,该装置施工高峰期正值夏季,相对湿度接近饱和。该公司建造了临时性管道预制厂房,采用CO2气体保护...

作者: rantiku 人气: - 评论: 0

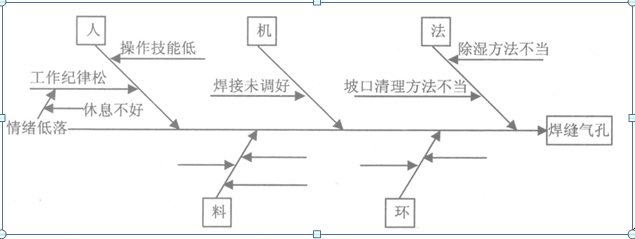

问题 【背景资料】某安装公司在南方沿海承担了一化工装置的安装工作,该装置施工高峰期正值夏季,相对湿度接近饱和。该公司建造了临时性管道预制厂房,采用CO2气体保护焊进行焊接工作。根据装置内管道的特点,项目部技术人员确定了管道预制程度为30%,制定了一条直管段配焊一个管件(弯头或法兰等)的预制方案。其工作顺序为:直管段下料一开坡口一直管段坡口、管件坡口清理一直管段与管件组对一焊接一焊缝外观检查一焊缝无损探伤一运至安装现场。在预制管道时,无损检测工程师发现大量焊口存在超标的密集气孔,情况较为严重,项目部启动了质量事故报告程序,安装公司派出人员与项目部相关人员一起,组成了调查小组,按程序完成了该事故的处理。此次质量故事使管道预制工作滞后了三天,影响了施工进度。项目部启用了一套备用 气体保护焊系统后,发现直管段下料制约了组焊工作的进度,项目部立即采取调整进度的措施,保证了施工进度。【问题】1.列出质量事故处理程序的步骤。2.安装公司组织的事故调查小组应由谁组织 调查小组的成员有哪些 3.试用因果分析图(见下图)分析事故原因中的材料、环境因素。(不需要画图,在答题纸上用文字表述) 4.项目部可采用哪些调整进度的措施来保证施工进度
选项
答案
解析 1.列出质量事故处理程序的步骤。答:质量事故处理的程序:①事故报告;②现场保护;③事故调查;④撰写质量事故调查报告;⑤事故处理报告。2.安装公司组织的事故调查小组应由谁组织调查小组的成员有哪些答:安装公司组织的事故调查小组应由项目技术负责人组织。调查小组成员有与事故直接相关的专业技术人员、质检员和有经验的技术工人等。3.试用因果分析图(见下图)分析事故原因中的材料、环境因素。答:①材料因素中应包含焊条受潮未烘干、焊条型号不对、管道坡口未烘干、焊接管段上道工序加工不良、 气体不纯。②事故原因中的环境因素中应包含气温过高、空气相对湿度饱和、下雨及风速过大。4.项目部可采用哪些调整进度的措施来保证施工进度答:进度发生偏差后项目部可采取以下措施调整进度进行来进行纠偏以保证施工进度:①压缩某些工作持续时间,不改变工作之间的衔接关系,缩短某些工作的持续时间;②改变某些工作间的衔接关系,在工作之间的衔接关系允许改变的条件下,改变关键线路和超过计划工期的非关键线路的有关工作之间的衔接关系。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0310秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
