某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%...

作者: rantiku 人气: - 评论: 0

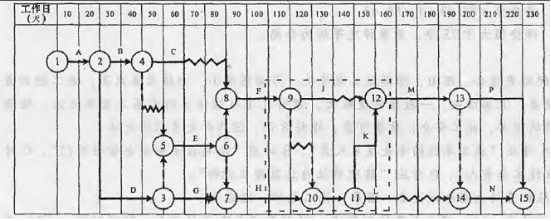

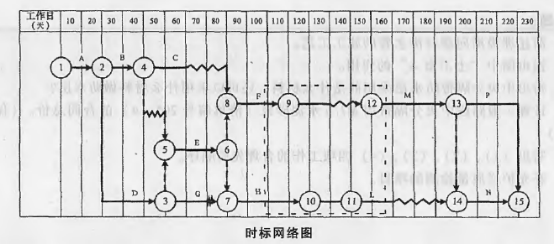

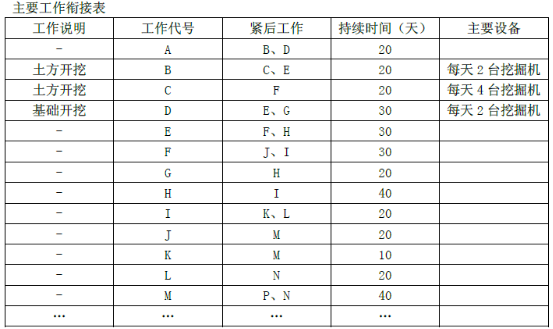

问题 某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6 月完成工程量金额为463 万元。其主要施工工作衔接关系见下表。 施工单位编制的时标网络计划如下图所示。 施工中,由于业主原因,导致G停工20天。问题:1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2.若按计划执行,施工中每天最多需要多少台挖掘机 如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3.计算6月份调价后的工程款。4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险 5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械
选项
答案
解析 1.(1)完整的时标网络图如下图所示。 (2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→→→→和①→②→③→⑤→⑥→⑦→⑩→→→→→。总工期为220天。2.(1)所需机械台数为6台。(2)C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。3.6月调价后的工程款=463*[40%+30%+30%*(1+30%)]=504.67(万元)。4.4、5、6月雨期施工应考虑防范洪水、泥石流、路垫塌方、施工便道冲毁、机械设备防护等。5.(1)G工作的总时差应为10天。(2)工期拖延为:20-10=10(天)。6.还应配置推土机、装载机、铲运机、自卸汽车等。
