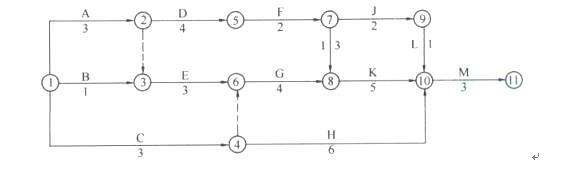

问题 某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。 施工过程中发生下列事件: 事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。 事件二:工作E由于业主的要求需要进行工程变更。 事件三:在施工过程中,施工单位对隧道进行了监控量测。在监控量测数据的处理中,发现“周边位移―时间曲线”出现了反弯点。 问题: 1.确定初始计划的总工期,并确定关键线路及工作E的总时差。 2.事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。 3.事件二发生后,请简要叙述工作E变更后的价格调整思路。 4.事件三的过程中,针对在监控量测数据的处理中,发现“周边位移一时间曲线”出现了反弯点,请问施工单位该如何处理?
选项
答案
解析 1.(1)20个月; (2)A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→⑧); (3)2个月。 2.(1)吊装机械闲置补偿费:600*30=18000元。 (2)工程延期为零。 (3)理由:①建设单位原因造成的费用增加,应给予施工单位补偿。②工作E的持续时间延长不影响总工期。 3.已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价;已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。 4.此时应密切监视围岩动态,并加强支护,必要时暂停开挖。 1.线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路的长度就是网络计划的总工期。总时差(用 表示,TF是TotalFloat的缩写),指一项工作在不影响总工期的前提下所具有的机动时间。用工作的最迟开始时间 与最早开始时间 之差表示或最迟完成时间与最早完成时间之差。由网络计划图知:关键线路为A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→⑧)。总工期=3+4+2+3+5+3=20个月。用 ,进行计算,则总时差=3-1=2个月。 2.开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班,由于合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费,所以吊装机械闲置补偿费:600*30=18000元。 总持续时间最长的线路称为关键线路,关键线路上的工作叫关键工作。虽然工作E延期2个月,但是工作E不在关键线路上,不影响总工期,所以事件1发生后,工程延期为零。 3.根据《公路工程标准施工招标文件》的有关规定,变更工程应根据其完成的数量及相应的单价来办理结算。其中,变更工程的单价原则,其一是约定优先原则,其二是公平合理原则。 除专用合同条款另有约定外,因变更引起的价格调整按照如下约定处理: (1)如果取消某项工作,则该项工作的总额价不予支付。 (2)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。 (3)已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价。 (4)已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。 (5)如果本工程的变更指示是因承包人过错、承包人违反合同或承包人责任造成的,则这种违约引起的任何额外费用应由承包人承担。 由于此题中不是承包人的过错,所以第(5)条去掉。 4.当位移一时间曲线出现反弯点时,则表明围岩和支护已呈不稳定状态,保证施工安全,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0453秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
