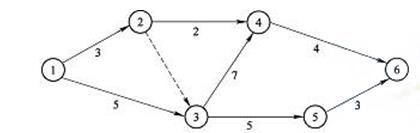

某分部工程双代号网络图如下图所示,总工期为16天。如果工作3-5拖延6天开始,则总工期将延长(  )天。 A.1 B.3 C.5 D.6

作者: rantiku 人气: - 评论: 0
问题 某分部工程双代号网络图如下图所示,总工期为16天。如果工作3-5拖延6天开始,则总工期将延长(  )天。
选项 A.1 B.3 C.5 D.6
答案 B
解析 本题关键线路为1-3-4-6,总工期为16天(5+7+4=16天),而3-5工作所在的线路长度为13天(5+5+3=13天)。因此,3-5工作有3天的机动时间(即总时差),如果工作3-5拖延6天开始,则总工期将延长3天(6-3=3天),选项B正确。
