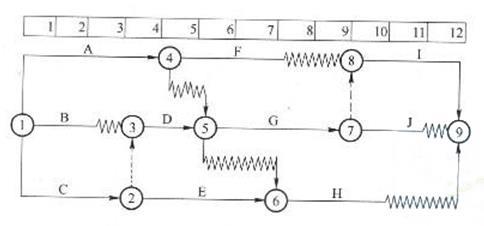

某工程双代号时标网络图如下图所示,下列选项中正确的有()。 A.工作F最早完成时间为第7天 B.工作D总时差为1天 C.工作E的自由时差为2天...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络图如下图所示,下列选项中正确的有()。
选项 A.工作F最早完成时间为第7天 B.工作D总时差为1天 C.工作E的自由时差为2天 D.工作G最迟开始时间为第5天 E.工作A总时差为1天
答案 ADE
解析 新版教材P146-147双代号时标网络图中各工作的时间参数不用计算,可通过直观判断确定。从图中可以看出:工作A后面的波形线为1天,故总时差为1天;工作F最早结束时间为实箭线右端点对应的坐标,第7天;工作G为关键工作,最迟开始时间等于最早开始时间,等于5天。
