问题 某程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6天、3天、4天,D工作第10天开始,E和F工作均于第21天必须最迟完成,则以下参数计算正确的是(  )。
选项 A.D工作的自由时差为1天 B.D工作的自由时差为0天 C.E工作的总时差为1天 D.F工作的最迟开始时问为第18天 E.F工作的总时差为1天
答案 BE

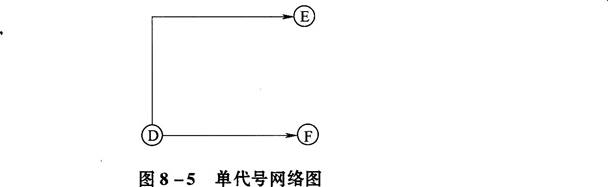

解析 参考第三章第五节内容,应选B、E项。 绘制网络图如图8—5所示。 顺箭线方向自左向右计算工作的最早开始时间和最早完成时间: 根据已知条件,D工作的最早开始及最早完成时间:ESD=10,EFD=10+6=16 E.F工作的最早开始时间和最早完成时间:ESE=ESF=EFD=16 EFE=ESE+DE=16+3=19,EFF=ESF+DF=16+4=20 逆箭线方向自右向左计算工作的最迟开始时间
