某地面工程划分为基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制。各工艺过程在四个区域依次施工天数分别为:5,8...

作者: rantiku 人气: - 评论: 0
问题 某地面工程划分为基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制。各工艺过程在四个区域依次施工天数分别为:5,8,5,10;7,11,9,12;4,5,6,4;4,5,8,6,面层施工后需间隙2天,则其流水工期应为(  )天。
选项 A.55 B.57 C.59 D.61
答案 D

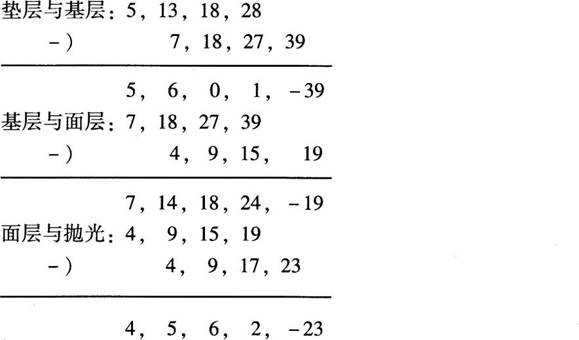

解析 参考第三章第四节内容,应选D项。 根据非节奏流水施工的特点: 首先,各施工过程流水节拍的累加数列为: 垫层:5,13,18,28 基层:7,18,27。39 面层:4,9,15,19 抛光:4,9,17,23 其次,错位相减求得差数列: 最后,在差数列中取最大值求得流水步距: 甲与乙的流水步距:K1=max[5,6,0,1,-39]=6 乙与丙的流水步距:K2=max[-7,14,1

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0351秒, 内存占用1.03 MB, Cache:redis,访问数据库20次
