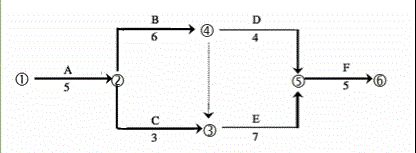

在下图所示的双代号网络计划中,工作C的总时差为( )。A. 0B. 3C. 5D. 8

作者: rantiku 人气: - 评论: 0
问题 在下图所示的双代号网络计划中,工作C的总时差为( )。
选项 A. 0 B. 3 C. 5 D. 8
答案 B
解析 本题主要考查双代号网络计划的计算。 某工序的总时差等于其最迟开工时间减去最早开工时间,或最迟完工时间减去最早完工时间。C工作最早开工时间为A工作结束时间,即第5天,C工作的最迟完工时间应为第11(5+6=11)天,所以C工作的最迟开工时间为最迟完工时间减去C工作持续时间,即为第8天(11-3=8)。总时差=最迟开工时间-最早开工时间=8-5=3天。所以C工作总时差为3天。 综上所述,本题正确选项为B项。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
