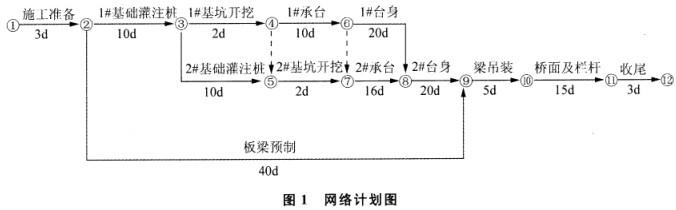

【背景资料】某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如图1所示,经监...
问题
【背景资料】
某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如图1所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。事件三:钢筋进场后,施工单位认为该钢筋由业主提供,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
【问题】
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
选项
答案
解析
【答案要点】
1.该工程的总工期=3+10+2+10+20+20+5+15+3=88(d)。关键线路为①→②→③→④→⑥→⑧→⑨→⑩→(11)→(12)。关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。
2.(1)事件一中,施工单位不可以索赔费用和工期。理由:由于施工单位操作不当造成的损失应由施工单位承担。(2)事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且1#基础灌注桩是关键工作'因此既可以索赔费用,也可以索赔工期。(3)事件三中,施工单位不可以索赔费用和工期。理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:(1)场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜;(2)钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜;(3)钻头翼板磨损不一,钻头受力不均,造成偏离钻进方向;(4)钻进中遇软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成偏离钻进方向。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其力学性能和重量偏差进行检验,未检查其产品合格证、出厂检验报告和进场复验报告,不能认定该批钢筋是合格的而在工程中使用。
相关内容:背景,资料,市政,跨河,结构,单跨简,预制板,灌注,桩基础,台身,构成,合同,工期,编制,网络,计划,如图,1所示,经监
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
