A公司中标某市污水管工程,总长1.7公里。采用¢1. 6?1. 8m混凝土管,其埋深为 —4.1?一 4. 3m,各井间距8?10m。地址条件为粘性土层,...
问题

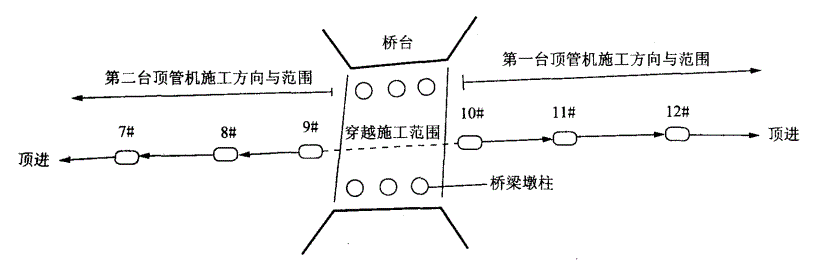

A公司中标某市污水管工程,总长1.7公里。采用¢1. 6?1. 8m混凝土管,其埋深为 —4.1?一 4. 3m,各井间距8?10m。地址条件为粘性土层,地下水位置在距离地面一 3. 5m。 项目部确定采用两台顶管机同时作业,一号顶管机从8井井作为始发井向北顶进,二号顶管 机从井作为始发井向南顶进。工作井直接采用检查井位置(施工位置如下图),编制了 顶管工程施工方案,并已经通过专家论证。
施工过程中发生如下事件:
(1)因拆迁原因,使9#井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存 28天。
(2)在穿越施工条件齐全后,为了满足建设方要求,项目部将10弁井作为第二台顶管 设备的始发井,向原8#井顶进。施工方案经项目经理批准后实施。
【问题】
1.本工程中工作井是否需要编制专项方案,说明理由。
2.占小区绿地暂存设备,应履行哪些程序或手续?
3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?
4.项目经理批准施工变更方案是否妥当?说明理由。
5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
选项
答案
解析
1.需要编制专项方案。因为工作井是采用检查井改造的,其埋深为一 4.1 ~一 4. 3m,最浅处深度都达 到5.7m,混凝土管直径1.6 ~1.8m,带水顶管作业,属于危险性较大的分部分项工程,专项施工 方案须经专家论证。
2.占用绿地前,应先经过城市绿化行政主管部门批准,征得小区业主委员会和管理处同意(补偿协 议),并办理临时用地手续,限期归还,恢复原貌。
3.应做的技术准备工作有:
(1)必须执行变更程序;
(2)开工前必须编制专项施工方案,并按规定程序报批;
(3)技术负责人对全体施工人员进行书面技术交底,交底资料签字保存并归档;
(4)调查和保护施工影响区内的建构筑物和地下管线,如近接的桥梁桩基和地下管线等;
(5)对检查井进行加囿,布置千斤顶、顶柱、后背;
(6)工作井上方设截水沟和防淹墙,防止地表水流人工作井;
(7)交通导行方案,工作井范围内设围挡,警示标志,夜间红灯示警;
(8)对桥梁监测变形量。
4.项目经理批准施工变更方案不妥。理由:施工方案的变更必须报企业负责人和总监理工程师批准后 方能实施。本案例中的顶管工程属于超过一定规模的危险性较大的分部分项工程,编制的施工方案 必须组织专家论证,根据论证报告修改完善施工方案,报企业负责人、总监理工程师、建设单位项 目负责人签字后,由专职安全员监督执行。执行总承包的,还应有总包单位和分包单位技术负责人 的签字。
5.项目部可以向建设单位索赔工期和机械窝工费。理由:因为拆迁不是项目部的责任,因拆迁延期导 致施工受到影响,理应索赔。可以索赔的项目包括:工期、机械窝工导致的窝工费(机械设备在保 管过程中发生的费用也应索赔)、人员窝工费、利润。
相关内容:公司,水管,工程,总长,1.7公里,混凝,其埋,各井,间距,地址,条件,粘性,土层
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
