背景资料某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开...
问题
背景资料

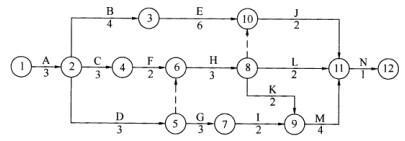

某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF-2013-0201签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。
合同履行过程中,发生了下列事件:事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和该施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。
问题:
1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。
2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
3.根据《建筑工程施工质量验收统一标准》GB50300-2001,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
4.事件三中,施工总承包单位的三项索赔是否成立?并分别说明理由。
选项
答案
解析

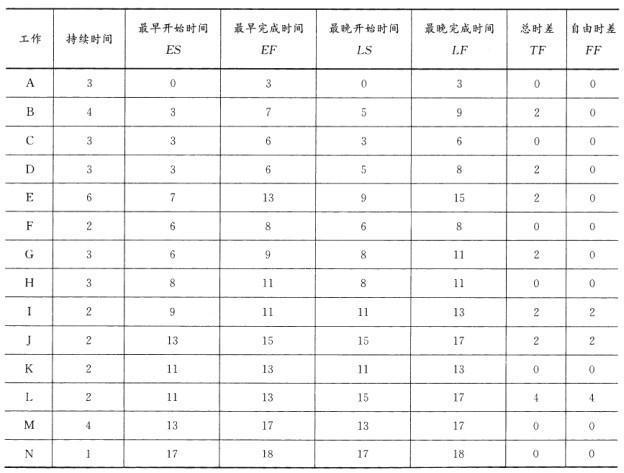

1.【参考答案】(1)施工总承包单位提交的施工总进度计划的工期是18个月;(2)该工程总进度计划的关键线路(节点表示):①→②→④→⑥→⑧→⑨→(11)→(12)。【考点解析】时差可分为总时差和自由时差两种:工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间;工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。关键工作:是网络计划中总时差最小(或为0)的工作,在双代号时标网络图上,没有波形线的工作即为关键工作。关键线路:全部由关键工作所组成的线路就是关键线路。关键线路的工期即为网络计划的计算工期。背景资料中给出的是双代号网络计划,根据时间参数的定义计算网络计划中各工作的时间参数,然后根据总时差判断关键工作和关键线路。
由上表可知,关键工作有:A、C、F、H、K、M、N。全部由关键工作连成的线路则为关键线路,由此,则用节点表示的关键线路为:①→②→④→⑥→⑧→⑨→⑩→(11)→(12)。关键线路的长度就是总工期:3+3+2+3+2+4+1=18(月)。特别提醒,关键线路上的所有工作肯定都是关键工作(计划工作等于计算工期时,总时差为0的工作;计划工期不等于计算工期时,总时差最小的工作),但并不是网络图中的所有关键工作一定都在关键线路上。
2.【参考答案】施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。【考点解析】随着建筑业的发展,目前土方开挖已基本实现全机械化作业。土方施工机械的选择,应根据基础形式、工程规模、开挖深度、地质、地下水情况、土方量、运距、现场和机具设备条件、工期要求以及土方机械的特点等合理进行选择,以充分发挥机械效率,节省机械费用,加速施工进度。
3.【参考答案】施工总承包单位项目经理组织基础工程验收:不妥当;理由:应由总监理工程师组织地基基础分部工程验收。本工程地基基础分部工程验收还应参加的人员:总监理工程师(建设单位项目负责人),勘察、设计、施工单位项目负责人,施工单位项目技术、质量负责人,以及施工单位技术、质量部门负责人。【考点解析】仔细审题,事件二说了两层意思:一是基础施工完成后,总监理工程师签署了“质量控制资料符合要求”的意见,表示项目现场质量合格,符合验收条件。二是项目经理组织进行地基基础分部工程验收,施工单位质量部门负责人、监理工程师参加。根据《建筑地基基础工程施工质量验收规范》GB50202-2002第8.0.3条之规定:地基与基础分部工程验收应由总监理工程师或建设单位项目负责人组织勘察、设计单位及施工单位的项目负责人、技术质量负责人,共同按设计要求和本规范及其他有关规定进行。在有监理的项目中,分部工程验收通常由总监理工程师组织,这是法定程序。在没有监理角色的项目中,也可以由建设单位项目负责人组织。根据《建筑工程施工质量验收统一标准》GB50300-2001第6.0.2条之规定:分部工程应由总监理工师(建设单位项目负责人)组织施工单位项目负责人和技术、质量负责人等进行验收;地基与基础、主体结构分部工程的勘察、设计单位工程项目负责人和施工单位技术、质量部门负责人也应参加相关分部工程验收。
4.【参考答案】(1)施工机械停工损失费13000元的索赔:成立;理由:由设计变更引起的,应由建设单位承担责任。(2)施工机械操作人员窝工费2000元的索赔:不成立;理由:施工机械操作人员窝工费已包括在施工机械停工损失费中。(3)延期2个月的工期索赔:不成立;理由:工作B有2个月的总时差,延长2个月并不会影响总工期。【考点解析】仔细审题,事件三描述中明确指出“施工总承包单位提出一项工期索赔和两项费用索赔”,且提问中也明确是三项索赔,则回答时一定也要按照三项分别进行作答。注意,背景资料里没有涉及施工单位是否在索赔有效时限内提出索赔的问题,故假定为除题干交代的问题外,其他所有条件均符合要求,答题时,切不可假设施工单位如不在索赔有效时限内提出索赔等情况。国内建筑业内通常都参照《建设工程施工合同(示范文本)》GF-2013-0201签订施工承包合同,考试用书上没有对《建设工程施工合同(示范文本)》GF-2013-0201单独列条目予以详细阐述,但该文本的具体内容直接与合同管理、合同索赔等知识密切相关,请广大考生一定要仔细学习。特别说明:关于索赔责任的认定与划分,《建设工程施工合同(示范文本)》GF-2013-0201与FIDIC条款存在差别,请考生一定要仔细审题。关于设计变更导致的索赔,《建设工程施工合同(示范文本)》与FIDIC条款责任认定原则一致:均属建设单位责任范围。根据《建筑安装工程费用项目组成》(建标[2013]44号)中施工机械使用费的说明,以施工机械台班耗用量乘以施工机械台班单价表示,施工机械台班单价应由下列7项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值的费用。(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。(4)安拆费及场外运费:安拆费指施工机械(大型机械除外)在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。(5)人工费:指机上司机(司炉)和其他操作人员的人工费。(6)燃料动力费:指施工机械在运转作业中所消耗的各种燃料及水、电等。(7)税费:指施工机械按照国家规定应缴纳的车船使用税、保险费及年检费等。根据常识我们应知道,施工机械停工损失费13000元中已包含了该施工机械的操作人员费用,故再次索赔机械操作人员窝工费2000元不成立。工期索赔的原则有两条:①非施工方原因造成;②该工期的延误必然影响总工期D根据第一问的时间参数表可知,工作B的总时差为2个月,则工作B延期2个月不影响总工期,故工期索赔不成立。
相关内容:背景,资料,办公楼,工程,建筑面积,18500m2,现浇,钢筋混凝土,框架结构,筏板,基础,市中心,场地,开挖,土方,须外,地点,建设单位
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
