2012年5月,具有通信工程施工总承包一级资质的A施工单位,承担了500个基站的设备安装任务,每个基站工程造价15万元,合同工期90d。设备及材料由建设单...

作者: tihaiku 人气: - 评论: 0
问题 2012年5月,具有通信工程施工总承包一级资质的A施工单位,承担了500个基站的设备安装任务,每个基站工程造价15万元,合同工期90d。设备及材料由建设单位采购,由施工单位从仓库运至相应站点。 项目部编制了施工组织设计,建设单位批准后,工程按计划进行。开工几天后,由于运营需要,建设单位要求比原计划提前一个月完工,A施工单位以人员不足为由拒绝,建设单位指定其将100个基站的全部工程量分包给具有电信工程专业承包三级资质的B施工单位,A施工单位与B施工单位签订了分包合同。本工程最终按变更后的计划完工,但在试运行期间,B施工单位安装的设备经常出现电压驻波比告警现象。 【问题】 1.本工程的施工组织设计应包括哪些资源配备计划? 2.说明本项目相关单位的违规之处及原因。 3.指出本项目出现质量问题的责任单位和应承担的责任。 4.用因果分析图法分析电压驻波比不合格的原因。
选项
答案

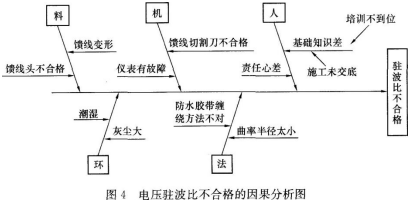

解析 1.本工程的施工组织设计应包括的资源配备计划有:用工计划(或人力资源配备计划)、施工车辆配备计划、机具及仪表使用计划、材料需求计划、资金需求及使用计划。 2.相关单位的违规之处:(1)建设单位指定分包单位违规,《工程建设施工招标办法》规定,招标人不得指定分包人;(2)A施工单位分包违规,不得分包给不具备相应资质的施工单位;(3)B施工单位越级承揽工程项目违规,三级资质可承担工程造价500万元及以下的通信工程,本分包量造价为1500万元。 3.A施工单位对质量问题承担连带责任;B施工单位对质量问题向A单位负责(承担责任)。 4.电压驻波比不合格的因果分析图,如图4所示。

相关内容:2012年,通信,工程施工,500个,设备安装,任务,基站,工程造价,15万元,合同,工期,设备及,材料,建设

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0733秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
