背景 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如图1所示。 涵身地基采用换填水泥土处理,水泥...

作者: tihaiku 人气: - 评论: 0
问题 背景

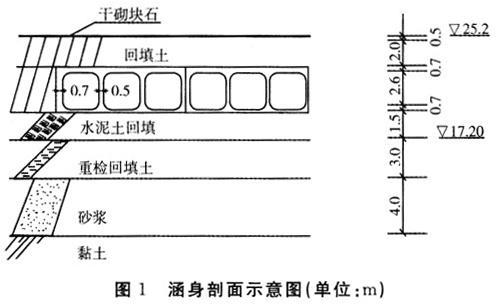

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如图1所示。

涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%,地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010年9月~2011年5月)内完成地涵施工。施工布置示意图如图2所示。

施工中发生如下事件:事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工,②干砌石河底护底,③排水清淤,④土方回填,⑤降水井点,⑥围堰填筑,⑦基坑开挖。事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图2所示。事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其它质量评定内容均符合优良标准的规定。事件4:本工程闸门、启闭机制造与安装为一个合同标,2011年9月16日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程2012年12月8日通过了竣工验收,项目法人于2012年12月20日向该合同承包商退还了履约担保和质量保证金。

问题:

1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。

2.指出事件1中涉及施工安全的最主要的两项工程施工项目。

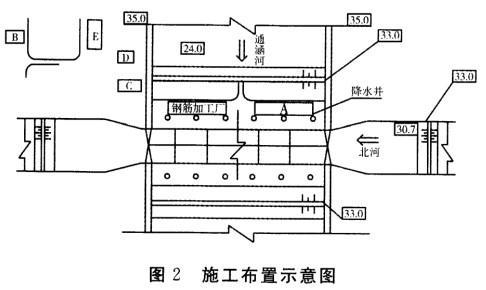

3.根据事件2,指出图2中A、B、C、D、E对应的生产生活设施名称。

4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。

5.根据《水利水电工程标准施工招标文件》(2009年版),改正事件4中项目人退还履约担保和质量保证金的不妥之处。

选项
答案
解析 1.合理施工顺序是:6→3→5→7→2→1→4。

2.降水井点和基坑开挖。

3.A是木工加工厂,B是油库,C是混凝土拌合站,D是零配件仓库,E是生活区。

4.涵身分部工程的质量等级为合格。理由:重要隐蔽单元工程为26个,21个优良,优良率没有达到90%的优良等级,且单元工程全部合格。

5.发包人应在合同工程完工证书颁发28天内退还履约担保。质量保证金应在合同完工证书颁发14天内退一半,工程质量保修期满30日内退剩余部分。

本案例第1问主要考查地涵的施工顺序。正确的施工顺序为:围堰填筑→排水清淤→降水井点→基坑开挖→干砌石河底护底→涵身回填→土方回填。

本案例第2问主要考查对施工安全性要求较高的工程。对下列达到一定规模的危险性较大的工程应当编制专项施工方案,并附具安全验算结果,经施工单位技术负责人签字以及总监理工程师核签后实施,由专职安全生产管理人员进行现场监督:基坑支护与降水工程;土方和石方开挖工程;模板工程;起重吊装工程;脚手架工程;拆除、爆破工程;围堰工程;其他危险性较大的工程。上述所列工程中涉及高边坡、深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。

本案例第3问主要考查施工临时设施的布置。本题可采用排除法。首先木工和钢筋一般是在一起的,所以A是木工加工厂。油库一般最偏的,所以B是油库。C是混凝土拌合站,理由:上料近,方便。C定下来了,只剩D和E,还有生活区和仓库,生活区要尽可能大,且和施工区有一定的间隔,所以E是生活区,D是仓库。

本案例第4问主要考查有关施工质量合格或优良的标准。根据《水利水电工程施工质量检验与评定规程》(SL176—2007)分部工程施工质量同时满足下列标准时,其质量评为优良:①所含单元工程质量全部合格,其中70%以上达到优良,重要隐蔽单元工程以及关键部位单元工程质量优良率达90%以上,且未发生过质量事故。②中间产品质量全部合格,混凝土(砂浆)试件质量达到优良(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。第3段分部工程重要隐蔽单位优良率80.8%低于90%,故只能评定为合格。

本案例第5问主要考查履约担保和质量保证金。承包人应保证其履约担保在发包人颁发合同工程完工证书前一直有效。发包人应在合同工程完工证书颁发后28天内把履约担保退还给承包人。质量保证金应从第一个工程进度付款周期开始,在发包人的进度付款中,按专用合同条款约定扣留,直至扣留的质量保证金总额达到专用合同条款约定的金额或比例为止。质量保证金的计算额度不包括预付款的支付与扣回金额。合同工程完工证书颁发后14天内,发包人将质量保证金总额的一半支付给承包人。在约定的缺陷责任期(工程质量保修期)满时,发包人将在30个工作日内核实后将剩余的质量保证金支付给承包人。

相关内容:背景,地涵,工程,进口,控制,涵身,出口,部分,共有,每节,剖面,如图,1所示,地基,换填,泥土,水泥

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
