背景 某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。 合同约定:(1)预付款为合同价款的10%,开工前支付,从第一个...

作者: tihaiku 人气: - 评论: 0
问题

背景

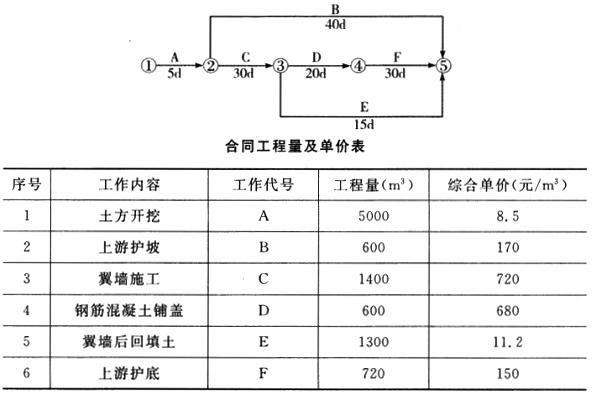

某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。

合同约定:(1)预付款为合同价款的10%,开工前支付,从第一个月开始每月平均扣回,三个月扣完。(2)保留金自第一个月起,按各月工程进度款的5%扣留。施工过程中发生如下事件:事件一:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”,工程量为1000m3,单价为22.5元/m3(含开挖、换土回填的综合价格),时间为10d,方案确定并在“土方开挖”完成后马上施工。该工作与上游护坡和翼墙施工互不影响。事件二:上游翼墙混凝土浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网,承包人为此要求增加临时设施费用。

问题:

1.指出网络计划的工期、关键线路。

2.计算工程预付款及新增“上游护底换土”后合同总价。

3.若实际工程量与合同工程量相等,各项工作均以最早时间开工且均匀施工,每月以30d计算。计算第1个月的工程进度款、实际支付金额。

4.指出事件二中的不妥之处。简要说明理由。

选项
答案
解析

1.网络计划的工期为85d,关键线路为①→②→③→④→⑤(A→C→D→F)。

2.原合同价为:5000*8.5+600*170+1400*720+600*680+1300*11.2+720*150=1683060(元)。预付款为:原合同价*10%=1683060*10%=168306(元)。新增“上游护底换土”后合同总价:1683060+1000*22.5=1705560(元)。

3.第1月工程进度款=5000*8.5+600*(25/40)*170+1400*(25/30)*720+1000*22.5=968750(元)。预付款扣回=168306/3=56102(元)。保留金扣留=968750*5%=48437.5(元)。实际支付金额=968750-56102-48437.5=864210.5(元)。

4.承包人要求增加临时设施费用不妥。因为翼墙施工综合单价内已含安全网架设(安全文明施工措施)费,发包人不另行支付。

本案例第1问主要考查网络进度计划的分析与计算。网络计划的工期、关键线路的确定常用的有3种方法。第1种方法是找持续时间最长的线路,适用于线路条数较少的简单网络计划。对于相对复杂的网络图,我们应该进行时间参数计算,确定工作的总时差,其中总时差最小(或为0)的工作是关键工作,这是第2种方法。第3种方法是直接用标号法计算并找出源节点。本题用第1种方法即可。

本案例第2问主要考查预付款的概念理解及计算方法。预付款计算以原合同价为基数,按照约定的百分比计算,不包括施工中任何新增工作。

本案例第3问主要考查月进度款、保留金扣留及预付款扣回计算方法。首先应把新增工作加到进度计划中,然后再确定第1个月实际完成的工作内容及工程量。第1个月,A工作完成,B工作完成25天工作量,C工作完成25天工作量,新增全部完成。据此计算出工程进度款,然后再根据合同约定,计算出预付款扣回和保留金扣留,最后计算出本月实际支付金额。

本案例第4问主要考查架设安全网的费用性质。安全网的架设费用包含在工程单价中现场经费里的临时设施费之内。

相关内容:背景,水闸,上游,段分部,分部,工程施工,进度,计划,下图,合同,工程量,单价,约定,预付款,价款,开工,支付

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
