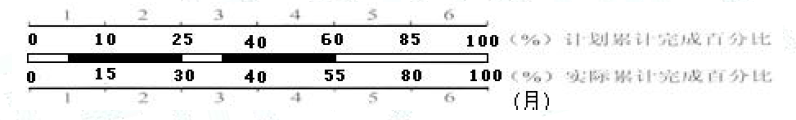

问题 某分项工程的计划进度与1-6 月检查的实际进度如下图所示,从图中获得的正确信息有()。
选项 A.第1月实际进度拖后5% B.第2月实际进度超前5% C.第3月实际进度与计划进度相同 D.第4月实际进度拖后5% E.5月底实际进度拖后5%
答案 DE
解析 A 错误,第1 月实际进度8%,计划进度10%,拖后2%。 B 错误,第2 月当月实际完成35%-8%=27%,计划完成30%-10%=20%,超前7%。 C 错误,第3 月当月实际完成50%-35%=15%,计划完成40%-30%=10%,超前5%。 D 正确,第4 月当月实际完成75%-50%=25%,计划完成70%-40%=30%,拖后5%。 E 正确,到4 月底实际进度累计完成75%,计划累计完成70%,超前5%

相关内容:分项,工程,计划,进度,检查,实际,下图,图中,信息

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
