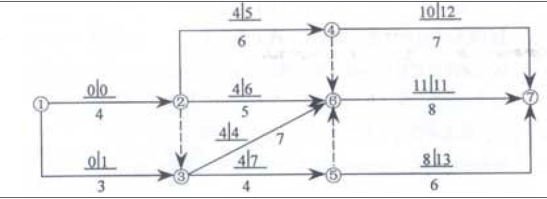

某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()。 A.工作1-3的自由时差为1 B.工作2-4的自由时差为1 C...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()。
选项 A.工作1-3的自由时差为1 B.工作2-4的自由时差为1 C.工作2-6的总时差为2 D.工作3-6为关键工作 E.工作5-7的总时差为5
答案 ACDE
解析 A√,工作1-3 的自由时差=4-(3+0)=1 B×,工作2-4 的自由时差=10-(4+6)=0 C√,工作2-6 的总时差=最迟开始-最早开始=6-4=2 D√,工作3-6 为关键工作:总时差=4-4=0 E√,工作5-7 的总时差=13-8=5

相关内容:工程,代号,网络,计划,工作,时间,下图,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
