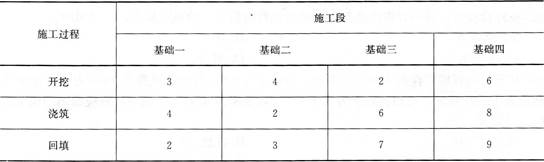

某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础工程的施工工期应为(  )天。 A.28 B.29 C....

作者: tihaiku 人气: - 评论: 0
问题 某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础工程的施工工期应为(  )天。
选项 A.28 B.29 C.32 D.35
答案 C

解析 考点:“非节奏流水施工”。在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基本步骤如下: (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。施工开挖过程:3,7,9,l;施工浇筑过程:4,6,12,20,施工回填过程2,5,l2,21。 (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。 (3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。 施工开挖与浇筑过程之间的流水步距:K1,2=max{3,3,3,3,-20}=3(天); 施工浇筑与回填过程之间的流水步距:K2,3=max{4,4,7,8,-21}=8(天); 流水步距为11天(3+8)。 (4)计算流水施工工期。流水施工工期可按下式计算: 可以计算出:T=11+(2+3+7+9)=32(天)。 所以,本题中流水施工工期为32天。 因此,本题的正确答案为C。

相关内容:建筑物,基础工程,施工,过程,施工段,工段,流水,节拍,组织,节奏,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
