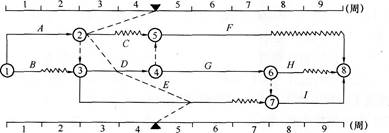

问题 某工程双代号时标网络计划执行到第4周末时,检查其实际进度如下图前锋线所示,可以看出(  )。
选项 A.工作C拖延1周,不影响工期 B.工作E提前1周,不影响工期 C.工作D拖延1周,不影响工期 D.工作工可以从第5周以后提前工期
答案 B
解析 本题考查重电是“前锋线比较法”。前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。本题中工作C拖延2周,影响工期。所以,选项A不符合题意。工作E提前1周,不影响工期。所以,选项B符合题意。工作D拖延1周,影响工期。所以,选项C不符合题意。工作I必须在D、G完工后开始,故不能提前。所以,选项D不符合题意。因此,本题的正确答案为B。

相关内容:工程,代号,时标,网络,计划,检查,实际,进度,下图,前锋线,看出,工作,影响,工期,不影

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
