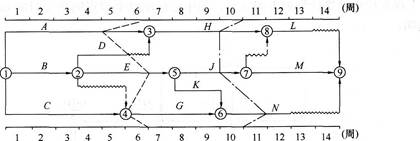

某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示。检查结果表明(  )。 A.第6周末检查时,工作A拖后2周,不影响...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示。检查结果表明(  )。
选项 A.第6周末检查时,工作A拖后2周,不影响总工期 B.第6周末检查时,工作E进展正常,不影响总工期 C.第6周末检查时,工作G尚未开始,不影响总工期 D.第10周末检查时,工作H拖后1周,不影响总工期 E.第10周末检查时,工作J拖后1周,不影响总工期
答案 BCD
解析 考点: “前锋线比较法”。前锋线比较法中,通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。本题中,由于工作A的总时差为1周,在第6周末检测时,工作A拖后2周,会使总工期拖后1周。所以,选项A的叙述是不正确的。工作E在第6周末检查时,实际进度位置点与检查日期重复,因此.工作E的进度正常.不影响总工期。所以,选项B的叙述是正确的。在第6周末检查时,工作G的实际进展位置点落在该工作的开始节点上,说明尚未开工,由于工作G的总时差为2周,因此拖后1周不会影响总工期。所以,选项C的叙述是正确的。由于工作H的总时差为1周,在第10周末检查时,工作H拖后l周,不会影响总工期。所以,选项D的叙述是正确的。工作J为关键工作,工作J拖后l周会使总工期拖后l周。所以,选项E的叙述是不正确的。因此,本题的正确答案为BCD。
