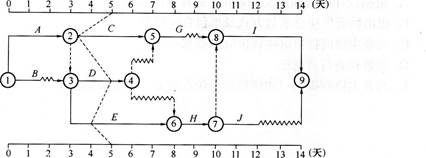

某分部工程时标网络计划如下图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明(  )。 A.工作C实际进度拖后,但不影响总工期 ...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程时标网络计划如下图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明(  )。
选项 A.工作C实际进度拖后,但不影响总工期 B.工作D仍有总时差2天 C.工作E仍有总时差1天 D.工作G的最早开始时问将会受影响 E.工作H的最早开始时间不会受影响
答案 BD
解析 考点: “前锋线比较法预测进度偏差对后续工作及总工期的影响”。通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目甚工期的影响。由图中前锋线可知,工作C拖后2天,将影响总工期1天;工作D进度正常,仍有总时差2天;工作E为关键工作,其实际进度拖后1天,将影响总工期1天;由于工作C和工作E的实际进度拖后,将分别影响其紧后工作G和H的最早开始时间。所以,选项B、D的叙述均是正确的。因此,本题的正确答案为BD。

相关内容:分部,工程,时标,网络,计划,下图,当该,检查,实际,进展,情况,进度,前锋线,工作,影响,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
