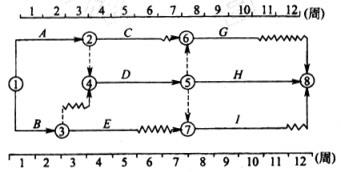

某工程双代号时标网络计划如下图所示,其中工作B的总时差为()周。A:0 B:1 C:2 D:3

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作B的总时差为()周。
选项 A:0 B:1 C:2 D:3
答案 B
解析 本题考查的是双代号时标网络计划工作总时差和自由时差的判定。工作的总时差:①以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;②其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。据此计算,工作I的总时差为1周,工作H的总时差为O,工作G的总时差为2周,工作D的总时差为min{1,0,2}=0,工作E的总时差为2+1=3(周),则工作B的总时差为min{1+0,0+3}=1(周)。

相关内容:工程,代号,时标,网络,计划,下图,工作,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
