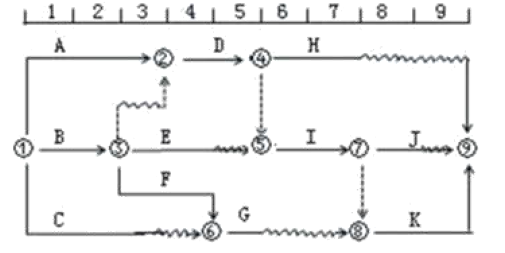

某工程双代号时标网络计划如下图所示(单位:天),关于时间参数的说法,正确的有( )。 A.工作B的总时差为0 B.工作E的最早开始时间为4 C.工作...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示(单位:天),关于时间参数的说法,正确的有( )。
选项 A.工作B的总时差为0 B.工作E的最早开始时间为4 C.工作D的总时差为0 D.工作I的自由时差为1天 E.工作G的总时差为2天
答案 ACE
解析 工作E 最早开始时间为2;工作I 自由时差为0。

相关内容:工程,代号,时标,网络,计划,下图,单位,时间,参数,说法,工作,时差
