问题 某公路工程的有效合同价为 3000 万元,开工预付款在投标函附录中规定的额度为 10010。每一个月完成的工作量如表 6-1 所示。合同约定在期中进度付款证书的累计金额达到有效合同价的30%之后,开始按工程进度以固定比例分期从各月的进度付款证书中扣回,全部金额在进度付款证书的累计金额达到有效合同价的 80%时扣完。试计算开工预付款的扣回金额。
选项
答案

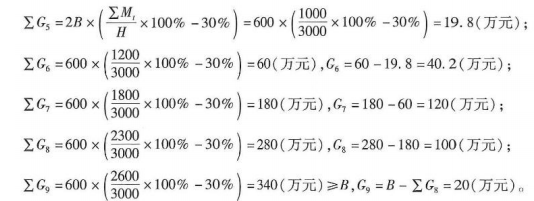

解析 (1)开工预付款的预付总金额 B=3000×10%=300(万元)。 (2)每个月末完成的累计工作量及其百分比计算,如表 6-2 所示。 可见,第 5 个月末的累计完成金额∑M5≥30%H,应从第 5 个月末开始扣回已经支付的开工预付款。第 5 个月末及其以后各月末开工预付款的累计扣回金额计算如下: 验算:各月实际扣回金额合计=19.8+40.2+120+100+20=300(万元)=B。
