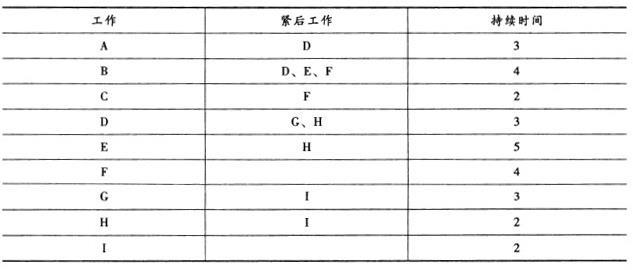

共用题干 对某工程的工艺关系和组织关系进行分析,其逻辑关系及持续时间见下表,请进行下列选择。根据以上资料,回答下列问题:如绘制双代号网络计划,其虚箭线数...

作者: tihaiku 人气: - 评论: 0
问题 共用题干 对某工程的工艺关系和组织关系进行分析,其逻辑关系及持续时间见下表,请进行下列选择。

根据以上资料,回答下列问题:
选项 如绘制双代号网络计划,其虚箭线数为()条。 A:4 B:2 C:3 D:5
答案 C
解析 网络图如下图所示,由图中可以看出,虚箭线共3条。

如网络图所示,图中共有线路A→D→H→I,B→D→G→I,B→D→H→I,B→F,C→F,B→E→H→I和A→D→G→I七条,B→E→H→l的计算工期为13天最大。所以关键线路应该是B→E→H→I。
如网络图所示,图中共有线路A→D→H→I,B→D→G→I,B→D→H→I,B→F,C→F,B→E→H→I和A→D→G→I七条,B→E→H→I的计算工期为13天最大,则计算工期为13天。
单代号网络图中的每一个节点表示一项工作,节点宜用圆圈或矩形表示。节点所表示的工作名称、持续时间和工作代号等应标注在节点内。如上图的双代号网络图,可知工作共有11个,则单代号网络计划的节点数共有11个。

相关内容:题干,工程,工艺,关系,分析,逻辑,根据,资料,问题,代号,网络,计划,其虚,箭线

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
