某单项工程,按如下进度计划网络图组织施工: 原计划工期是170d,在第75d进行进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B...

作者: tihaiku 人气: - 评论: 0

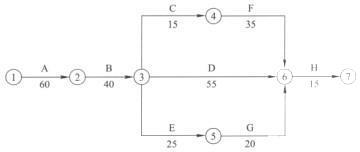

问题 某单项工程,按如下进度计划网络图组织施工: 原计划工期是170d,在第75d进行进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。本工程各工作相关参数见下表: 问题: 1.为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。 2.试计算经调整后,所需投入的赶工费用。 3.重新绘制调整后的进度计划网络图,并列出关键线路(工作表示)。
选项
答案

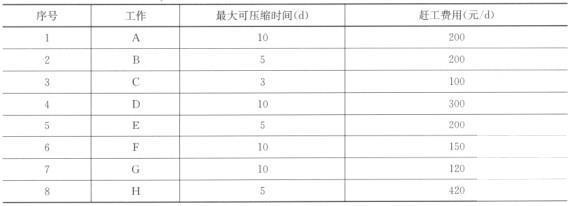

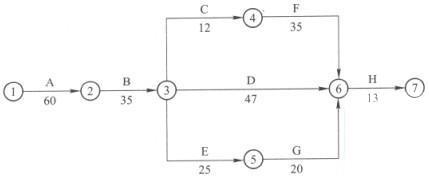

解析 1.目前总工期拖后15d,此时的关键线路:B→D→H。(1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩:工作B压缩5d,因此增加费用为5×200=1000元;总工期为:185-5=180d;关键线路:B→D→H。(2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩:工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限;故工作D只能压缩5d,因此增加费用为:5×300=1500元;总工期为:180-5=175d;关键线路:B→D→H和B→C→F→H两条。(3)剩余关键工作中,存在三种压缩方式:1)同时压缩工作C、工作D;2)同时压缩工作F、工作D;压缩工作H。同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩:工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300=1200元;总工期为:175-3=172d;关键线路:B→D→H和B→C→F→H两条。(4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。工作F压缩2天,因此增加费用为:2×420=840元总工期为:172-2=170d。(5)通过以上工期调整,工作仍能按原计划的170d完成。 2.所需投入的赶工费为:1000+1500+1200+840=4540元。 3.调整后的进度计划网络图如下所示: 其工作表示的关键线路为:A→B→D→H和A→B→C→F→H。

相关内容:单项,工程,如下,进度,计划,网络,组织,施工,工期,在第,检查,工作,开工

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
