某框架结构工程,主体结构施工划分为3段。其施工顺序为1→2→3。每段3个施工过程,分别为支模板、绑扎钢筋和浇注混凝土,各工序逻辑关系如双代号网络计划图,为...

作者: tihaiku 人气: - 评论: 0

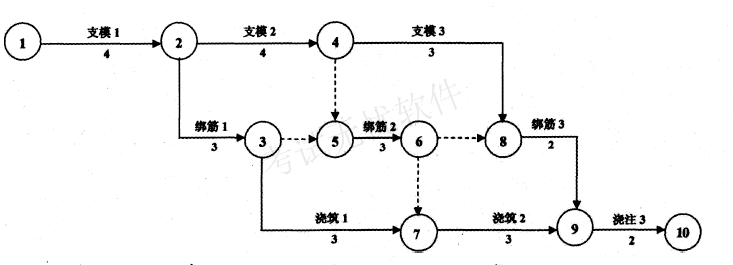

问题 某框架结构工程,主体结构施工划分为3段。其施工顺序为1→2→3。每段3个施工过程,分别为支模板、绑扎钢筋和浇注混凝土,各工序逻辑关系如双代号网络计划图,为保证该主体施工连续作业,施工单位拟组织流水施工,并为每个施工过程各配备了专业施工队。框架结构工程施工双代号网络计划图如下图所示(时间:周)。 施工过程中,发生如下事件: 事件一:第一段模板支护时,施工方拖欠租赁商脚手架租赁费用,导致材料迟延进场支护工作延长1周完成,发生人员窝工45个工日。 事件二:第二段钢筋绑扎时,监理工程师发现施工用钢筋未按照要求抽检复验,于是责令停工,后经检测钢筋质量符合要求。为此导致绑筋工作延长0.5周完成,施工方发生窝工30个工日和抽检费用6000元。 事件三:第一段结构混凝土施工时,由于天下暴雨导致无法连续浇注,导致浇注周期延长2周。同时暴雨造成部分模板移位变形,施工单位发生修复费用12000元,人员窝工50个工日。 工程所在地人工费标准为50元/工日,上述事件发生后,施工方均及时提出了索赔要求。 1. 根据双代号网络计划图,对应绘制出本工程的横道图流水施工进度图。 2. 试确定该网络计划的关键线路并计算出计划工期、实际工期。 3. 针对上述事件,施工方可否提出索赔要求?为什么?可以索赔的情况下,工期和费用索赔是多少?
选项
答案

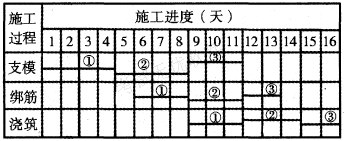

解析 1、本工程流水施工为无节奏流水施工。利用“大差法”确定流水步距: 4 8 11 - 3 6 8 4 5 5 -8 K12=max(4,5,5,-8)=5;同理,得K23=3。总工期T=5+3+(3+3+2)=16( 天)。 本工程的横道图流水施工进度图如下: 2.利用持续时间最长法,从节点①到节点⑩的所有线路中,线路①②④⑤⑥⑦⑨⑩的工作持续时间最长,所以该线路为网络计划的关键线路。完成该线路所有工作所消耗的时间,即计划工期,为16天。将事件一、二、三的影响造成的工作持续时间加到相应工作持续时间中,在新的网络计划下,经重新确定关键线路为①②③⑦⑨⑩。完成该线路所有工作所消耗时间,即实际工期,为18天。 3.事件一:不可索赔。因为是施工方自身原因造成的工程停工,工期和费用都不可索赔。 事件二:不可索赔。因为是施工方原因,未能按照规范和相关标准的规定在钢筋使用前进行必要的复验,违背了工程施工程序,因此应无条件按照监理的指令进行整改,由此而发生的费用和工期影响都不可索赔。 事件三:可以索赔。因为暴雨属于不可抗力。受其影响,工期顺延,因为是发生在原网络计划非关键线路的非关键工作中,其总时差为1天,所以尽管本工作影响了2天,但对总工期的影响是1天,故只可以索赔1天;费用发生中人员窝工由施工方自己承担,而已支护模板的修复费用属于不可抗力发生后为恢复施工需要而进行的必要清理、修复费用,因此应由发包人承担,索赔费用为12000元。

相关内容:框架,结构工程,主体,结构,施工,顺序,每段,过程,模板,钢筋,混凝土,工序,逻辑,关系,如双,代号,网络,计划

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
