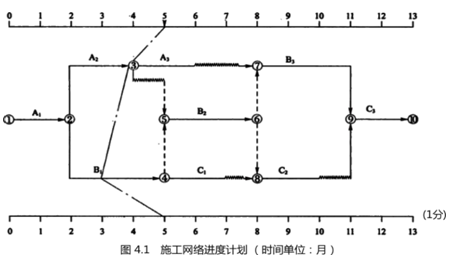

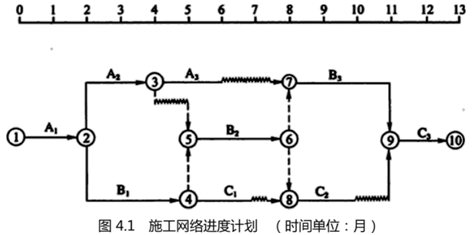

某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。 工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。 在施工过程...

作者: tihaiku 人气: - 评论: 0
问题 某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。 工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。 在施工过程中发生了如下事件: 事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。 事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下: (1)部分已建工程遭受不同程度破坏,费用损失30万元; (2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元: (3)由于现场停工造成机械台班损失3万元,人工窝工费2万元; (4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元; (5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月; (6)灾后清理施工现场,恢复施工需费用3万元。 事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证) 问题: 1.不考虑施工过程中发生各事件的影响,在答题纸中的图4.1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月 2.分别指出事件1中承包商的索赔是否成立并说明理由。 3.分别指出事件2中承包商的索赔是否成立并说明理由。 4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少合同工期可顺延多长时间
选项
答案
解析 1. 如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。 2. 工期索赔成立。因地质资料不准确属业主的风险,且A1工作是关键工作。 3.(1)索赔成立。因不可抗力造成的部分已建工程费用损失,应由业主支付。 (2)承包商用于施工的机械损坏索赔不成立,因不可抗力造成各方的损失由各方承担。 用于工程上待安装设备损坏、索赔成立,虽然用于工程的设备是承包商供应,但将形成业主资产,所以业主应支付相应费用。 (3)索赔不成立,因不可抗力给承包商造成的该类费用损失不予补偿。 (4)承包商使用的临时设施损坏的损失索赔不成立,业主使用的临时用房修复索赔成立,因不可抗力造成各方损失由各方分别承担。 (5)索赔成立,因不可抗力造成工期延误,经业主签证,可顺延合同工期。 (6)索赔成立,清理和修复费用应由业主承担。 4.(1)索赔费用:30+1+1+3+4=39(万元) (2)合同工期可顺延1.5个月。

相关内容:承包商,基础设施,项目,施工,网络,进度,计划,如图,4-1所示,工程实施,检查,工作,1个月,过程

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0345秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
