某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1. ...

作者: rantiku 人气: - 评论: 0

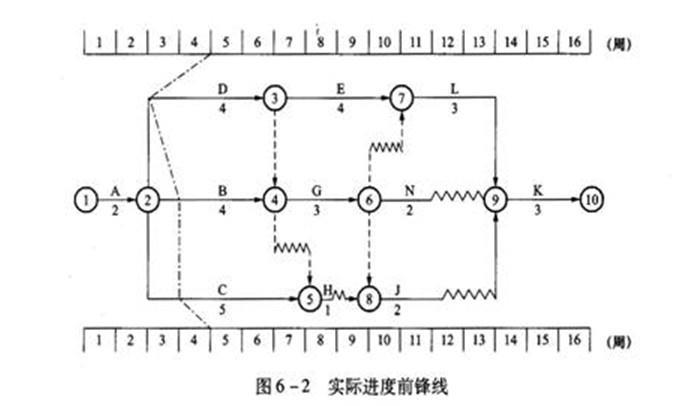

问题 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1.       工程施工到第4周时进行进度检查,发生如下事件:   事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。   事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。   事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。   事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。   问题:    根据第4周末的检查结果,在图6-1上绘制实际进度前锋线,逐项分要的B、C三项工作的实际进度对工期的影响,并说明理由
选项
答案
解析 (1)根据第4周的检査结果,绘制实际进度前锋线,如图6-2所示。(2分) (2)分析B、C、D三项工作的实际进度对工期的影响情况: ①B工作拖后1周,不影响工期。(0. 5分) 理由:B工作总时差为1周。(1分) ②C工作拖后1周,不影响工期。(0.5分) 理由:C工作总时差为3周。(1分) ③D工作拖后2周,影响工期2周。(0.5分) 理由:D工作总时差为0(或D作为关键工作)。(1分)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
