某施工单位承接了一项外商投资的多层工业厂房项目,合同价为1 470万元,其中:基础工程报价400万元,上部结构工程报价720万元,安装工程报价350万...

作者: rantiku 人气: - 评论: 0

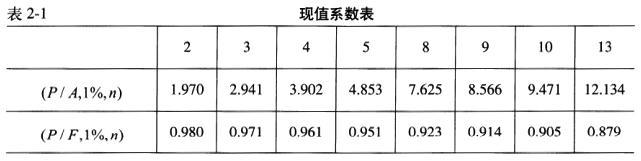

问题 某施工单位承接了一项外商投资的多层工业厂房项目,合同价为1 470万元,其中:基 础工程报价400万元,上部结构工程报价720万元,安装工程报价350万元。合同工期为 1 5个月,其中:基础工程工期为4个月,上部结构工程工期为9个月,安装工程工期为5个月, 且与上部结构工程施工搭接3个月。 合同规定,提前工期奖为每月30万元,在最后一个月结算时一次性支付。施工单位如 果缩短该工程工期,需采用特殊技术措施。经分析,基础工程和上部结构工程可各缩短工期 1个月,需分别增加技术措施费25万元和40万元。 合同规定,每月工程款于下月5日前提交付款申请报告,经造价工程师审核后于第3 个月末支付。 假定:贷款月利率为1%,各分部工程每月完成的工作量相同且能及时收到工程款。 问题: 1.若基础工程和上部结构工程各压缩1个月,请画出施工单位相应的加速施工方案的现金流量图。 2.若不考虑资金的时间价值,是否应采用上述加速施工方案?为什么? 3.若考虑资金的时间价值(以开工日为折现点),是否应采用上述加速施工方案?为什么? (现值系数见表2-1)(注:计算结果保留两位小数)
选项
答案

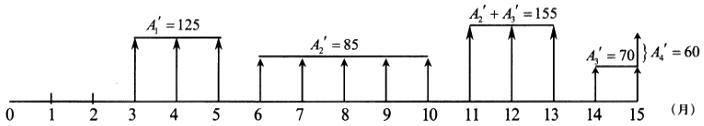

解析 1.基础工程每月工程款: 上部结构工程每月工程款: 安装工程每月工程款: 提前工期奘: 其中,第9至第1 1个月每月的工程款为: 则加速施工方案的现金流量如下图所示(单位:万元)。 2.若不考虑资金的时间价值,由于加速施工的技术措施费为25+40=65(万元),超过提前2个月的工期奖2*30=60(万元),因此,不压采用加速施工方案。 3.若考虑资金的时间价值,需分别计算原方案和加速施工方案工程款的现值。 (1)计算原方案工程款的现值: 基础工程每月工程款:A1 =400/4=100(万元) 上部结构工程每月工程款A2 =720/9=80(万元) 安装工程每月工程款:A3=350/5=70(万元) 则,原方案工程款的现值为: (2)计算加速施工方案工程款的现值: (3)计算两者的差额:PV′-PV0=1 335.98-1 329.07=6.91(万元),由于加速施工方案所得工程款的现值比原方案增加6.91万元,因此,应采用加速施工方案。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0378秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
