三 某公司中标承建中压A天然气直埋管线工程。管道直径DN300mm,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30的变坡点,如图3所示,项...
问题
三
某公司中标承建中压
选项

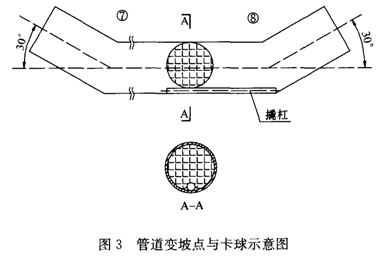

A天然气直埋管线工程。管道直径DN300mm,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30的变坡点,如图3所示,项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴,项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量,管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠,调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出,会议确定此次事故为质量事故。
1、补充完善燃气管道施工组织设计内容。
2、项目部处理墓穴所增加的费用可否要求计量支付说明理由。
3、简述燃气管道清扫的目的和清扫应注意的主要事项。
4、针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
答案
解析
1、
内容除了包括工程概况、编制依据、施工安排、施工准备等,还应包括:(1)施工总体部署;(2)施工现场布置,(3)施工技术方案,(4)主要施工保证措施。
参见教材174页《施工组织设计的主要内容》
2、不能计量支付。原因:(1)超出合同范围,报价清单中没有此项目,监理工程师无权计量;(2)遇到地质勘察时未探明的墓穴,是一个有经验的承包商难以预测的情况,施工单位应在规定的期限内,向监理单位提出索赔,监理单位据实际情况予以审批。
3、(教材144页)
答:1、燃气管道清扫的目的是:清扫管道内的铁锈、尘土等杂物,防止在使用期间造成管道破坏,影响使用期限;
2、燃气管道清扫的注意事项:
清扫前,(1)吹扫范围内的管道除补口、涂刷油漆外,已经按照设计图纸全部完成;
(2)管道应按照主管、支管、庭院管的顺序进行吹扫,吹扫的赃物不得进入已经吹扫合格的管道。
(3)吹扫介质宜采用压缩空气,严禁采用氧气和可燃性气体。
(4)吹扫口应设置在开阔地并加固,吹扫时应设置安全区域,吹扫出口前严禁站人。
(5)吹扫管段内的调压器、阀门、孔板、过滤器、燃气表等设备不应参与吹扫,待吹扫合格后再安装复位。
(6)管道直径必须是统一规格,不同管径的管道应断开分别进行清扫。
清扫中,加强安全管理,对吹扫口设定安全区域,派专人复杂现场看守。
清扫后,对清扫出的杂物进行专门的废弃物转运方案,避免污染环境。
4、
(参考教材190页。管理教材175页。)
答:应采取的处理程序:
(1)事故调查。事故调查应力求及时、客观、全面,以便于事故的分析以处理提供正确的依据。
(2)分析原因,在所调查的基础上,按照人机料法环五方面进行分析;
(3)针对分析出的原因,提出具体处理措施,制定事故处理方案;
(4)事故处理,根据制定的质量事故处理方案,对质量事故进行认真处理,处理内容包括:事故的技术处理,事故的责任处罚。
(5)事故处理的鉴定验收;
(6)提交事故处理报告。
根据本案例实际情况,该单位需要加强一下方面的管理:(人员和检验程序)
(1)加强作业人员的教育、培训管理。
(2)加强检验人员的教育培训;
(3)对隐蔽工程的三检验,需要落实到人,加强检验管理。
相关内容:公司,建中,天然气,直埋,管线,工程,管道,直径,DN300mm,长度,节点,变坡点,如图,3所示
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
