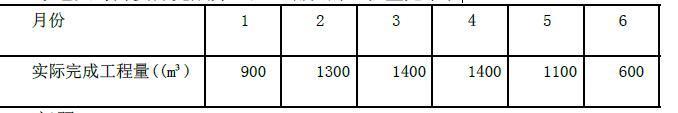

问题 背景材料: 某项工程项目,业主与承包人签订了工程施工承包合同。合同中估算工程量为6000m3,单价为 200 元/m3。合同工期为6 个月。有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款; (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金; (3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或 1.1); (4)每月签发付款最低金额为20 万元; (5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,至第5 个月 均匀扣除。 承包人每月实际完成并经签证确认的工程量见下表 问题: 1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少? 2.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
选项
答案
解析 1.估算合同总价为:6000*200=120 万元 工程预付款金额为:120*20%=24 万元 工程预付款应从第3 个月起扣留,因为第1、2 两个月累计工程量900+1300>1800 每月应扣工程预付款为:243=8 万元 2.每月进度款支付: 第1 个月 工程量价款为:900*200=18 万元 应签证的工程款为:18*0.95=17.1 万元<20 万元,第1 个月不予付款。 第2 个月 工程量价款为:1300*200=26 万元 应签证的工程款为:26.0*0.95=24.7 万元 24.7+17.1=41.8 万元 应签发的付款凭证金额为41.8 万元 第3 个月 工程量价款为:1400*200=28.0 万元 应签证的工程款为:28.0*0.95=26.6 万元 应扣工程预付款为:8.0 万元 26.6-8.0=18.6 万元<20 万元,第3 个月不予签发付款凭证。 第4 个月 工程量价款为1400*200=28.0 万元 应签证的工程款为:28.0*0.95=26.6 万元 应扣工程预付款为:8.0 万元 应签发的付款凭证金额为: 18.6+26.6-8.0=37.2 万元 第5 个月 累计完成工程量为6100m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍 按原单价结算。 第5 个月工程量价款为:1100*200=22.0 万元 应签证的工程款为:22.0*0.95=20.9 万元 应扣工程预付款为:8.0 万元 20.9-8.0=12.9 万元<20 万元,第5 个月不予签发付款凭证。 第6 个月 累计完成工程量为6700m3,比原估算工程量超出700m3,已超出估算工程量的10%,对超出的 部分应调整单价。 应按调整后的单价结算的工程量为:6700-6000*(1+10%)=100m3 第6 个月工程量价款为:100*200*0.9+(600-100)*200=11.8 万元 应签证的工程款为:11.8*0.95=11.21 万元 应签发的付款凭证金额为12.9+11.21=24.11 万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0351秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
