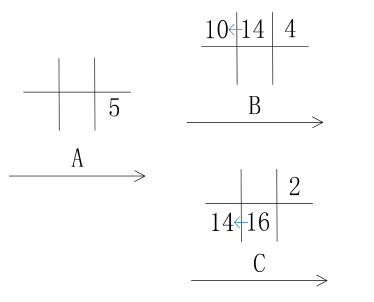

某网络计划中,工作A的紧后工作是B 和C,B 工作的最迟开始时间是14,最早开始时间是10;工作C的最迟完成时间是16,最早完成时间是14;工作A与工作B...

作者: rantiku 人气: - 评论: 0
问题 某网络计划中,工作A的紧后工作是B 和C,B 工作的最迟开始时间是14,最早开始时间是10;工作C的最迟完成时间是16,最早完成时间是14;工作A与工作B和工作C的间隔时间均为5 天,工作A 的总时差为( )天。
选项 A.3 B.7 C.8 D.10
答案 B
解析 工作A 与工作B 和工作C 的间隔时间均为5 天,取最小为5,表示A 工作的自由时差为5。总时差=本工作自由时差+min(紧后各项工作总时差)=5+min[(14-10),(16-14)]=5+2=7
