A 公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A 公司除自己承担主工艺线设 备安装外,非标准件制作安装工程、防腐工程等均分包给...
问题
A 公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A 公司除自己承担主工艺线设
备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨
少的气候(风速常达5m/s),建设单位将紧靠河边及施工现场的一所弃用学校提供给A 公司项目部,项目部安排
两层教学楼的一层做材料工具间,二楼做现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并

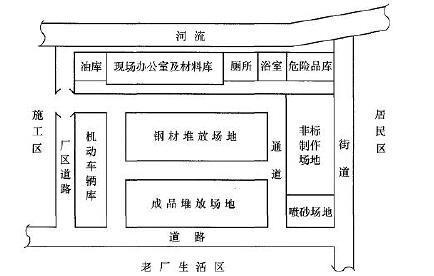

对其他空地做了施工平面布置(见下图)。
在露天非标准件制作时,分包商采用CO2 气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止。砌筑后,在没有烘炉技术资料的情
况下,项目部根据在某厂的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏。主要原因有:①设备制造质量问题,②建设单位工艺操
作失误,③安装精度问题,建设单位与
选项
A 公司因质量问题的责任范围发生争执。
【问题】
1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?
2.说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?
3.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?
4.分别指出保修期间出现的质量问题应如何解决?
答案
解析
答1:对安全和环境保护产生的危害:
①油库、危险品库布置不符合安全规定,易发生火灾或爆炸。
②厕所、浴室污水直接排入河中,易造成水污染。
③非标准件制作场地离居民区太近,易造成噪声污染和光污染。
④喷砂易造成空气(大气)或粉尘污染。
答2:制止的原因:
非标准件制作是露天作业,且该地区风大,进行CO2 气体保护焊会影响焊接质量。按照有关规定,未采取措
施的情况下,当风速超过2m/s 时,应停止CO2 气体保护焊的施焊。
从人机料法环分析,可采取的措施:
①采取防风措施,②改变焊接方法。
答3:① 第一次制止的原因是:动态炉窑焊接后,不能立即进行砌筑。应签订工序交接证明书,并在炉窑单
机无负荷试运转合格后,方可进行。
② 第二次制止的原因是:不能仅凭在某厂的烘炉经验进行烘炉。烘炉必须按照烘炉曲线进行。
答4:根据《建设工程质量管理条例》的规定, 因为材料设备是建设单位提供的,所以第①个原因的质量问
题,应由建设单位承担修理费用,施工单位协助维修。
因为工艺操作失误是建设单位的责任,所以第②个原因的质量问题,由建设单位承担修理费用,施工单位协
助维修。
因为安装精度不足是施工单位的施工责任,所以第③个原因的质量问题应由施工单位负责修理并承担修理费
用。
相关内容:公司,目的,机电,材料,设备,建设单位,工艺,标准件,防腐,工程
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
